Solaranlage Update 17.9.26

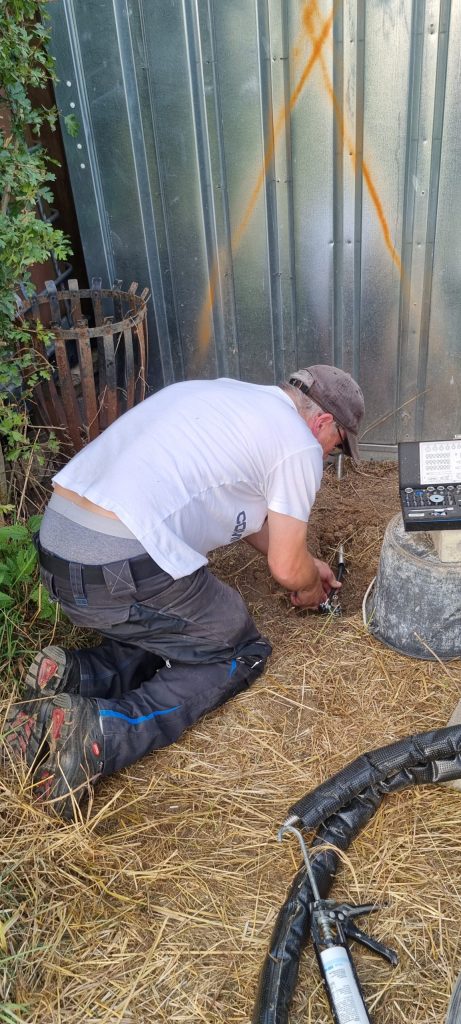

12.9.26 Potentialausgleich und Wechselrichter

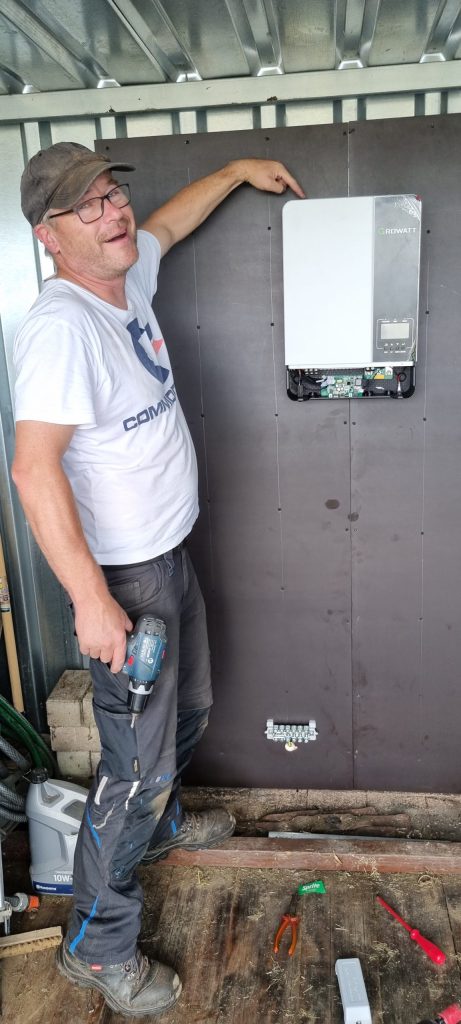

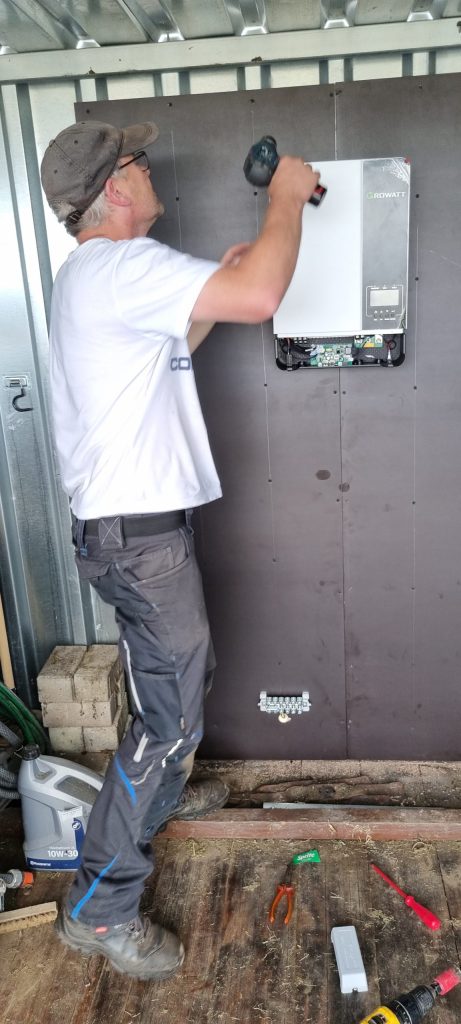

Heiko hat den Staberder angeschlossen, die Potentialausgleichschiene gesetzt und den Wechselrichter befestigt.
11.9.26 Staberder für Potentialausgleich gesetzt

Mit dem Bohrhammer haben wir heute die 2. Arbeiten für die Solaranlage erledigt!
Der Staberder ist 6 Meter in der Erde versenkt!

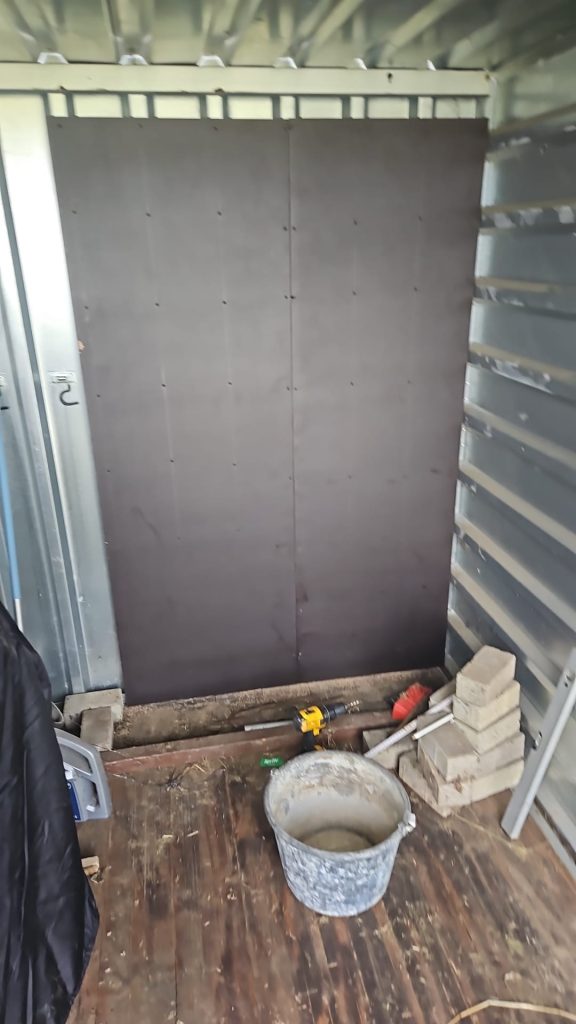

5.9.26 Grundplatte installiert

Peter und Michael haben eine Grundplatte für die Installation in den Container eingebaut und hinter dem Container „sauber gemacht“, für den Tiefenerder des Potentialausgleichs.

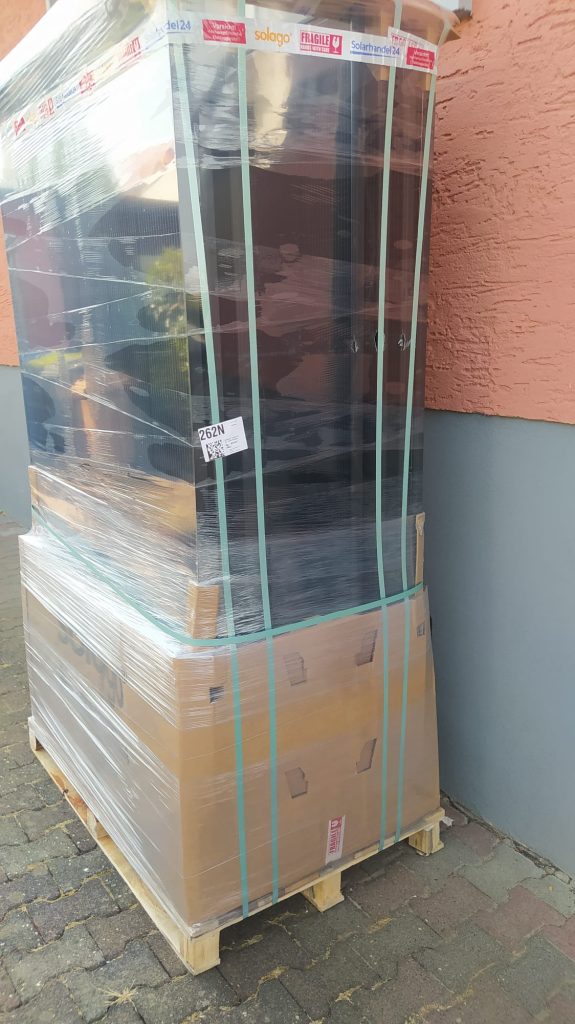

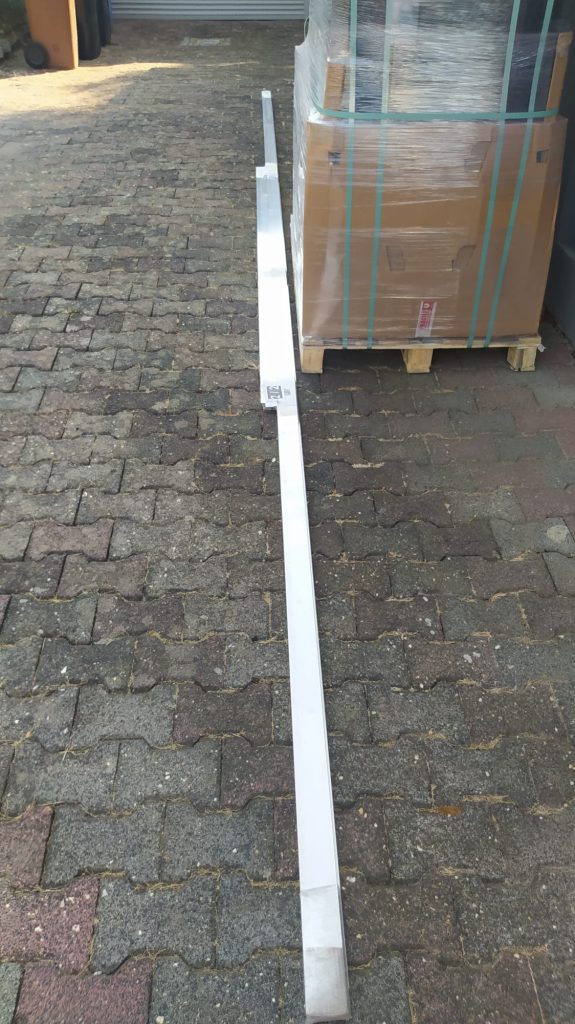

Lieferung angekommen

Die Lieferung der Solarpanele und des Grundgestells sind nach einigen Verzögerungen endlich in Flortstadt angekommen.
